21号线“天河公园-员村”段将停运拆解!“换乘之王”11号线更多进展→ ... ...

2024-9-11 14:16| 发布者: 如风

摘要: 年底即将开通的广州首条环线11号线有新消息!21号线“天河公园-员村”区段将拆解归还11号环线街坊们注意!10月2日起,21号线终点站调整为天河公园站待11号线年底开通后,员村站将成为11号线与5号线的换乘站,天河公 ...

年底即将开通的
广州首条环线11号线有新消息!
21号线“天河公园-员村”区段
拆解归还11号环线


街坊们注意!
10月2日起,
21号线终点站调整为天河公园站
待11号线年底开通后,
员村站将成为11号线与5号线的换乘站,
天河公园站则为
11号线与21号线的换乘站。



9月11日,广州地铁宣布,为实现广州轨道交通首条环线——11号线年底开通的目标,21号线天河公园至员村区段将从10月2日起进行拆解施工


天河公园至员村区段归还

首条地铁环线实现闭环

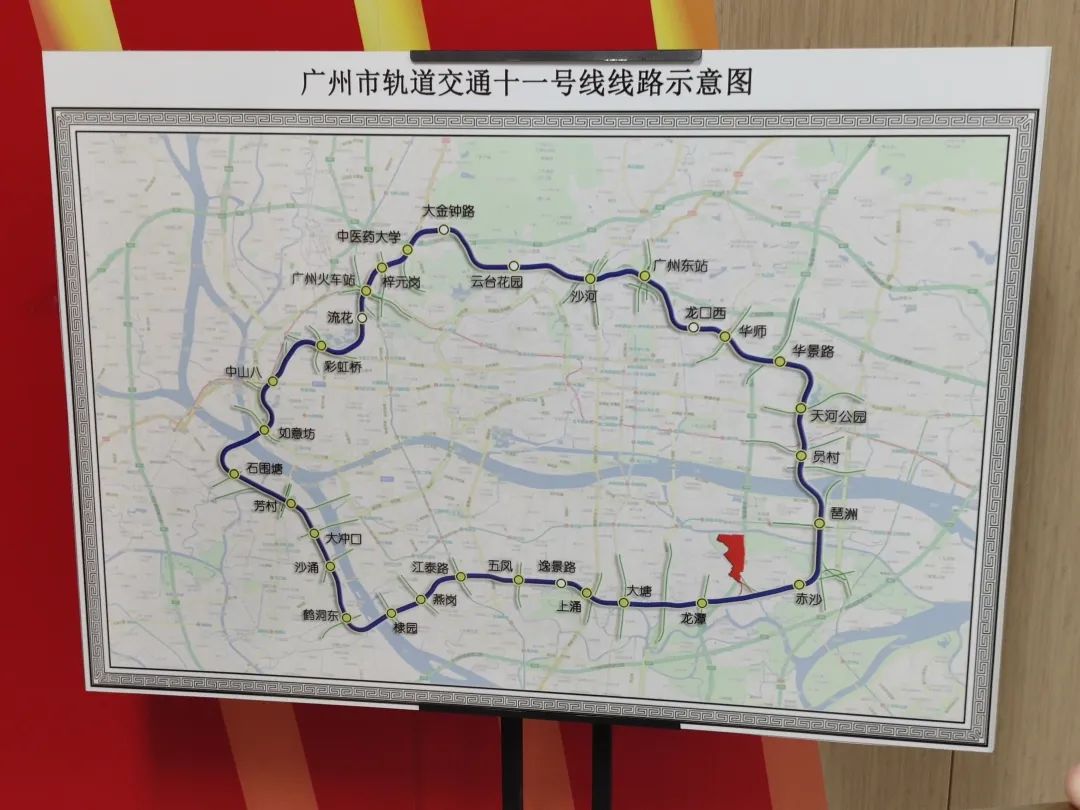

地铁11号线起于新滘东路,经琶洲会展中心、员村、天河公园、华师、广州东站、云台花园、广州火车站、流花湖公园、荔湾湖公园、芳村、广州造船厂、逸景路,之后沿新滘路闭合形成环线,是广州首条地铁环线。


线路全长44.2公里,

串联越秀、荔湾、海珠、天河、白云五个区,

共设车站31座,

换乘站26座

其中16座与既有线路换乘,

名副其实的“换乘之王”


线路开通后,能够更好地将广州地铁线网串联起来,对于整个城市的互联互通以及提升市民群众出行体验具有重大意义。广州地铁宣传部部长许坤杰表示:“目前,11号线土建工程累计完成98%,除天河公园至员村段外,全线轨行区及22座车站已移交运营调试,将在年内开通运营。广州首条地铁环线要实现闭环,必须将天河公园至员村区段从21号线拆解归还。

为什么说天河公园至员村区段是“归还”11号线而不是由21号线“让出”?

许坤杰解释,根据《广州市轨道交通近期建设规划(2012-2018)》,21号线起于天河公园站,止于增城广场站,在天河公园站与11号线、13号线二期进行换乘,以此实现这条东部线路与市区线路相连接。


由于11号线、13号线二期工程协调复杂、建设难度大、工期较长,21号线无法在短期内与既有市区地铁线路相连。因此,2014年先行开工建设21号线时,就决定将属于11号线的天河公园至员村区段纳入与其同步建设,并确定员村站建成后先“借用”作为21号线与5号线的换乘站,待11号线开通运营时再“归还”。

2019年12月21号线全线建成开通,员村站承担起“临时”换乘5号线的使命,提前5年实现与市区地铁线路换乘。


将对员村站和天河公园站

部分区域进行围蔽施工

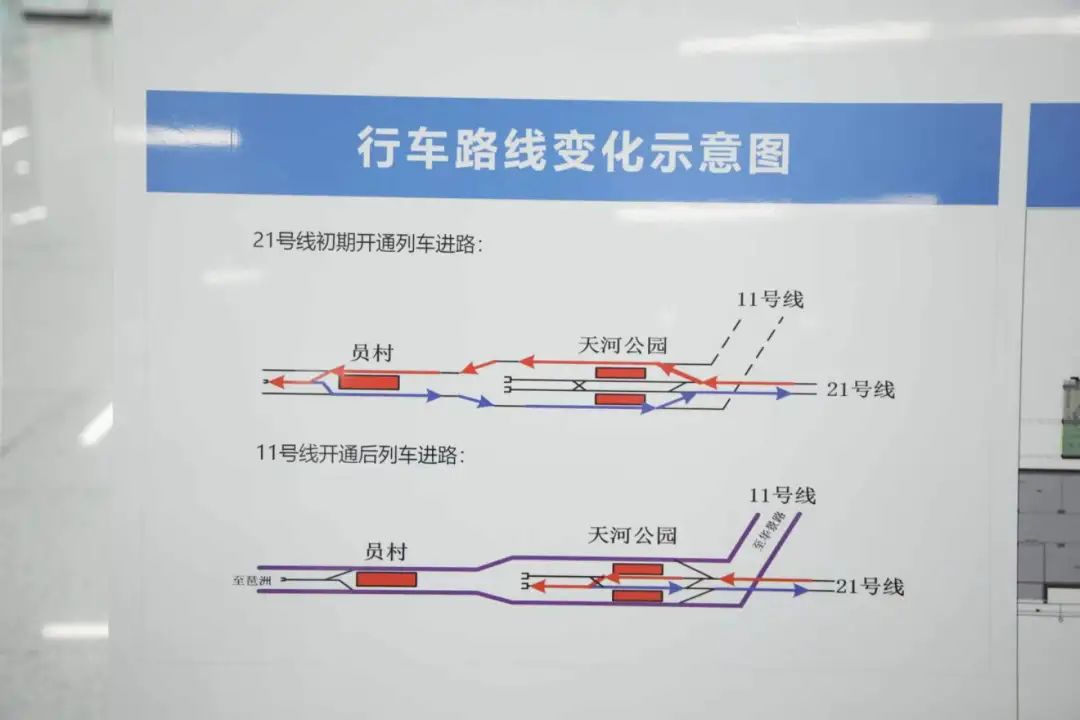

怎么拆、拆多久?广州地铁建设公司第四建管部总监王利军介绍,两条线路在列车编组、通信、信号、供电系统设备等多个方面均存在较大差异。在综合考虑线网规划、施工作业工期、技术可行性、施工安全性等因素,并经过多轮研究评估的基础上,广州地铁慎重对比,最终采用员村站退出21号线运营改造的方案,该方案实施风险更小、改造时间更短、对乘客影响更少。


根据数次测算,此次改造需要88天。“改造过程中,员村站和天河公园站的部分区域将进行围蔽施工。”王利军介绍时说道。

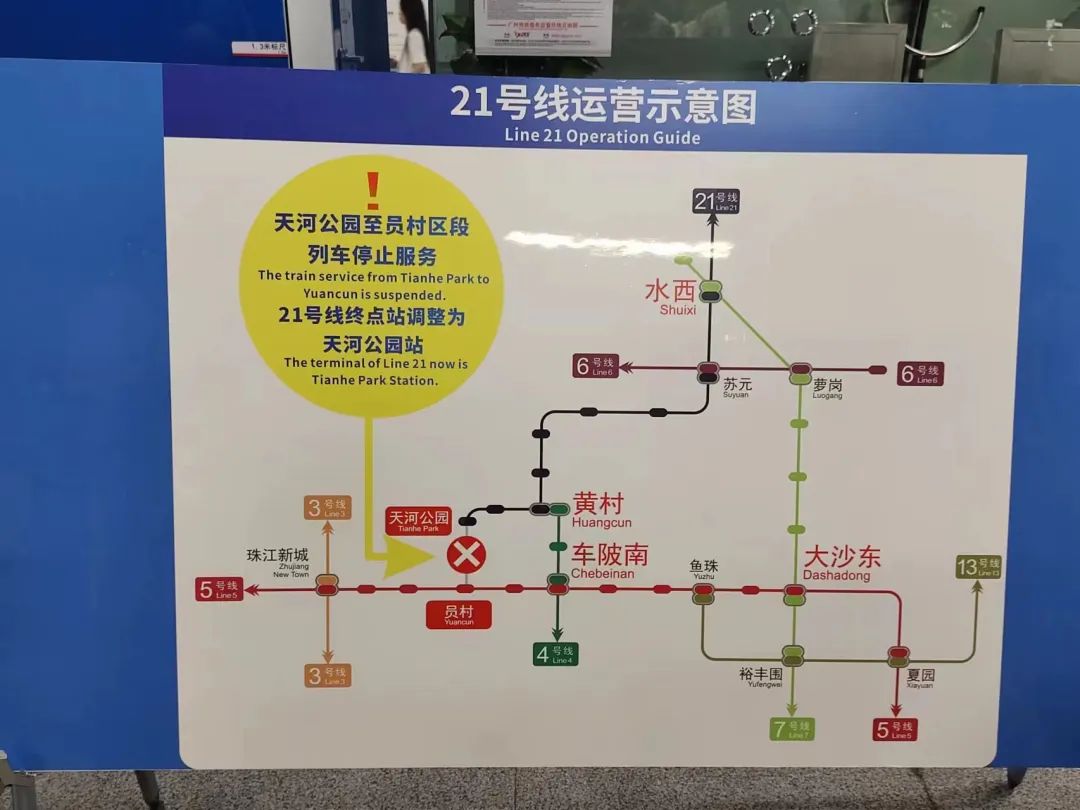

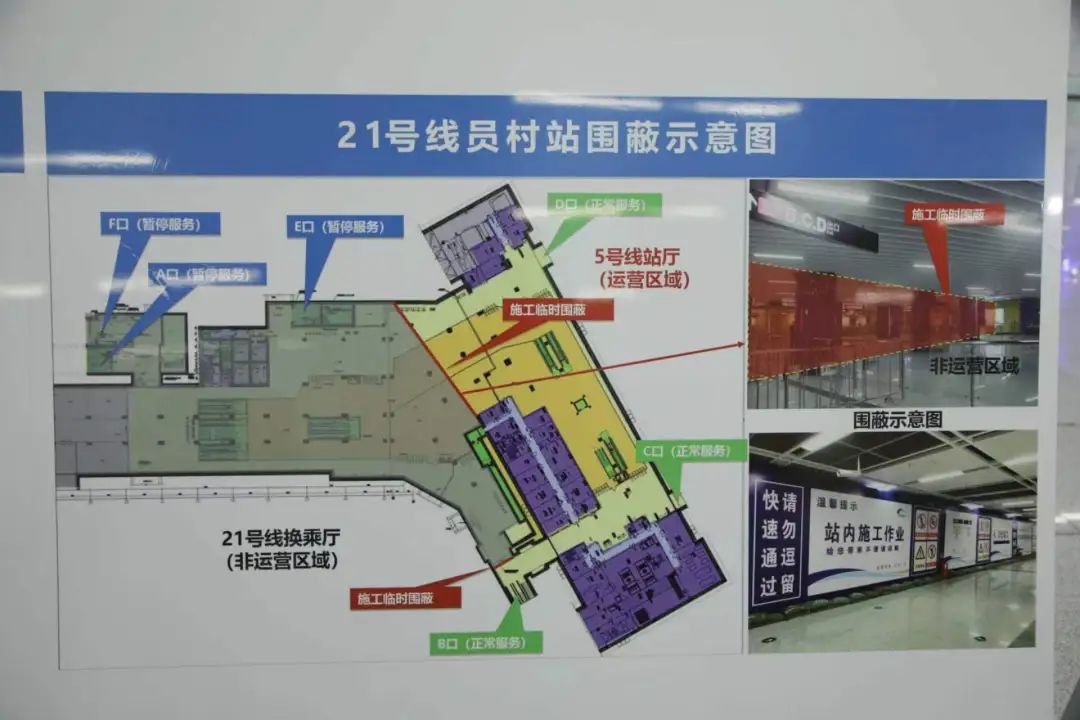

记者从围蔽示意图中看到,员村站属于原11号线的区域均需围蔽,包括换乘通道、站厅站台以及A、E、F三个出入口;天河公园站则需要围蔽1和2站台,同时启用3和4站台作为21号线列车停靠和乘客上下车。



预计对21号线
及黄村、车陂南、水西、大沙东等站
工作日高峰影响较大

针对拆解过程中乘客出行路径和车站客流变化的情况,广州地铁已提前做好客流预测、客运预案、服务举措等相关配套准备工作。


据测算,天河公园至员村区段拆解期间,预计对21号线及黄村、车陂南、水西、大沙东等邻近换乘站的工作日高峰影响较大,部分车站将实施常态化客流管控措施,广大乘客和市民可留意广州地铁官方公告,提前做好出行规划。


此外,广州地铁APP也将同步更新相关查询信息,市民可通过APP提前掌握出行路径及所需时间。

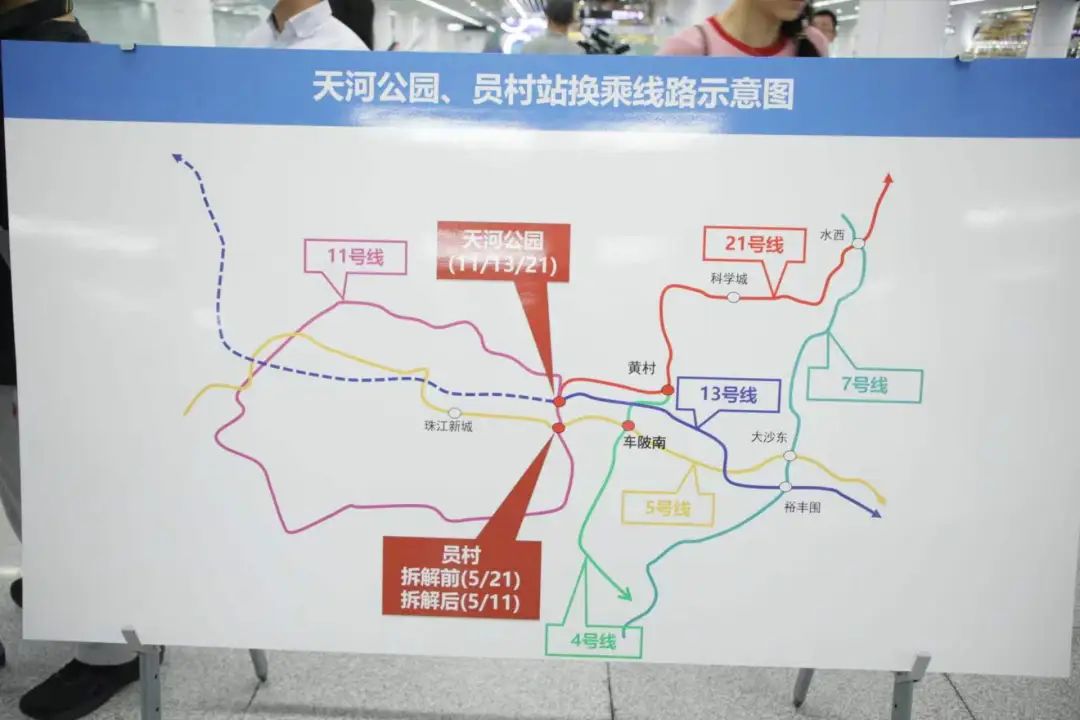

记者了解到,21号线无法直接换乘5号线的情况,受影响乘客可选择经4号线黄村站到车陂南站换乘5号线,还可通过7号线水西站到大沙东站换乘5号线,这种迂回换乘不会改变现有票价。


在工作日早高峰时段,广州地铁将增加4号线车陂站、5号线车陂南站的空车投放。


同时,考虑到乘客出行路径的变化,广州地铁在高峰期视情况采取分级限流措施,确保客运组织安全、有序。


对于需要围蔽的员村站和天河公园站,记者实地走访时看到,员村站从换乘通道便开始封闭,同时A、E、F三个出入口也将同步关闭。


“根据以往数据,员村站的进出站客流主要集中在5号线的B、D、C口,封闭A、E、F口对于周边居民来说影响相对较小。”杨恒介绍说,“针对拆解期间A、E口专用电梯无法使用的情况,乘客可联系车站工作人员,通过B口楼梯升降机到达站厅。”



“这是广州地铁首次长时间单一区间停运改造,为降低对乘客出行影响,将通过站内广播、告示、地铁电视、广州地铁官方APP及微信微博等渠道全方位提前进行预告,”广州地铁运营四中心副总经理杨恒说道,“同时,我们还将结合客流变化,分阶段、多渠道、多方位开展预告宣传,积极联动周边街道、学校、社区等资源,扩大改造及绕行指引信息的触达率。”
